Linh hoạt tháo gỡ điểm nghẽn, đẩy nhanh tiến độ thực hiện dự án Hồ chứa nước Lộc Đại
Ngày đăng:
8:01 | 04/11/2024
Dự án Hồ chứa nước Lộc Đại, xã Quế Hiệp, huyện Quế Sơn được Thủ tướng Chính phủ phê duyệt danh mục Chương trình mục tiêu ứng phó với biến đổi khí hậu và tăng trưởng xanh, giai đoạn 2016 - 2020
Dự án Hồ chứa nước Lộc Đại, xã Quế Hiệp, huyện Quế Sơn được Thủ tướng Chính phủ phê duyệt danh mục Chương trình mục tiêu ứng phó với biến đổi khí hậu và tăng trưởng xanh, giai đoạn 2016 - 2020; được Thường trực HĐND tỉnh quyết định chủ trương đầu tư với tổng mức đầu tư là 291,339 tỷ đồng (trong đó, vốn ngân sách trung ương từ Chương trình mục tiêu Ứng phó với biến đổi khí hậu và tăng trưởng xanh là 160,591 tỷ đồng; vốn đối ứng ngân sách tỉnh là 130,748 tỷ đồng), thời gian thực hiện dự án từ năm 2018-2020, do Ban Quản lý đầu tư xây dựng tỉnh làm chủ đầu tư. Dự án được UBND tỉnh gia hạn thời gian thực hiện đến ngày 31/12/2025. Mục tiêu đầu tư của dự án nhằm đảm bảo cung cấp nước tưới cho 500 ha đất nông nghiệp, đảm bảo an ninh lương thực, từng bước ổn định và nâng cao đời sống nhân dân trong vùng, cải tạo môi trường sinh thái, tạo điệu kiện để phát triển kinh tế xã hội địa phương.
Tiến độ giải ngân chậm, nhiều vướng mắc
Dự án được triển khai thi công từ ngày 15/11/2019, song đến nay chỉ mới thi công xong hạng mục tràn xả lũ, kênh xả sau tràn và cầu qua kênh, công trình điện; vẫn còn nhiều hạng chưa thi công hoặc thi công dang dở. Tuy nhiên, từ cuối năm 2022 đến nay, dự án đã tạm dừng thi công do chưa đủ nguồn nguyên liệu đất đắp đập.
Giá trị khối lượng xây lắp hoàn thành đến nay chỉ đạt khoảng 31,6%, kế hoạch vốn bố trí cho dự án đến nay là 192 tỷ đồng, đã giải ngân là 187 tỷ đồng. Trong đó, nguồn vốn trung ương đã cấp đủ 100% là 160 tỷ đồng, đã giải ngân là 124 tỷ đồng, giá trị vốn ngân sách Trung ương bị hoàn trả và thu hồi là 36 tỷ đồng (hoàn trả ngân sách trung ương theo kết luận của Kiểm toán nhà nước là 14,9 tỷ đồng và nộp trả ngân sách trung ương kế hoạch vốn 2020 kéo dài là 21,629 tỷ đồng); ngân sách tỉnh lũy kế bố trí vốn đến nay gần 70 tỷ đồng, đã giải ngân gần 63 tỷ đồng, kế hoạch vốn năm 2024 còn lại 05 tỷ đồng.

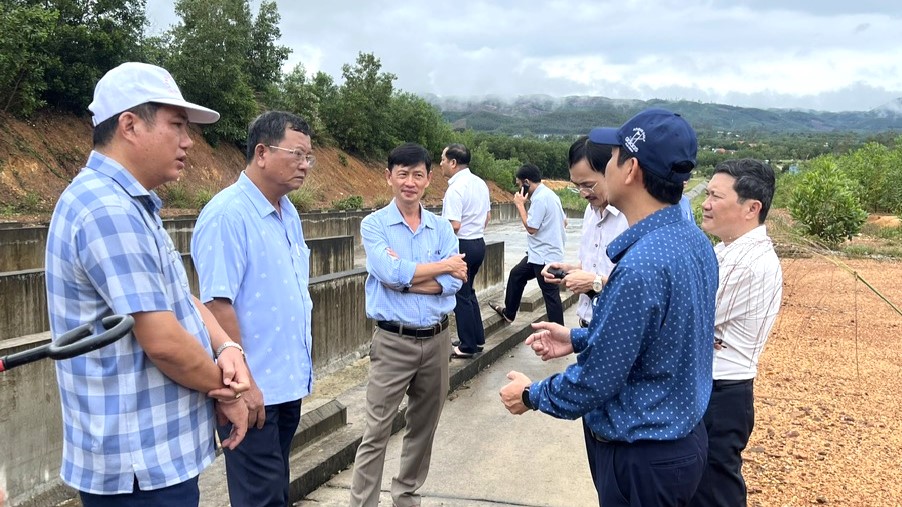

Ban Kinh tế - Ngân sách làm việc với BQL ĐTXD tỉnh, UBND huyện Quế Sơn và các cơ quan liên quan về Hồ chứa nước Lộc Đại
Điều đáng quan tâm là công tác bồi thường giải phóng mặt bằng còn khá chậm dẫn đến tiến độ thực hiện Dự án bị kéo dài, đến nay, còn 8,53 ha (lòng hồ: 6,48 ha; kênh tưới: 2,04 ha) chưa thực hiện bồi thường, giải phóng mặt bằng, dự kiến vượt kinh phí được phê duyệt khoảng 9,5 tỷ đồng.
Hơn nữa, tiến độ khai thác đất san lấp phục vụ thi công xây dựng thực hiện dự án còn khá chậm, có những khó khăn nhất định như: trong khu vực thực hiện dự án có 1.300 ngôi mộ bị ảnh hưởng, phần lớn là mộ đất không bia nên việc quy chủ, kiểm đếm mất nhiều thời gian và địa phương chưa có khu nghĩa trang tập trung. Bên cạnh đó, công tác lấy ý kiến địa phương và Nhân dân về quy hoạch mỏ khoáng sản làm vật liệu xây dựng thông thường để thi công dự án chưa được rà soát, kiểm tra kỹ trước khi thực hiện quyết định đầu tư, phê duyệt dự toán dẫn đến dự án phải khảo sát và điều chỉnh lấy nguồn vật liệu đất đắp từ mỏ Nổng Trọc và Hố Thác. Quy trình hồ sơ, thủ tục cấp phép khai thác đất đắp đập phức tạp, kéo dài. Công tác phối hợp của địa phương với các cơ quan chức năng trong việc bổ sung quy hoạch sử dụng đất, thu hồi đất, bổ sung nguồn vốn thực hiện công tác bồi thường, giải phóng mặt bằng phát sinh còn nhiều hạn chế, chưa kịp thời. Việc triển khai dự án không đảm bảo tiến độ được phê duyệt, dẫn đến dự án kéo dài nhiều năm, gây dư luận không tốt trong Nhân dân; đồng thời, phải trả nguồn vốn ngân sách trung ương với số tiền 36,529 tỷ đồng (hoàn trả ngân sách trung ương theo kết luận của Kiểm toán nhà nước là 14,9 tỷ đồng và nộp trả ngân sách trung ương kế hoạch vốn 2020 kéo dài là 21,629 tỷ đồng), gây lãng phí hiệu quả đầu tư.
Tháo gỡ khó khăn để hoàn thành mục tiêu dự án
Để đảm bảo dự án hoàn thành, đạt mục tiêu đề ra, góp phần phát triển kinh tế - xã hội của huyện Quế Sơn, cần tăng cường các giải pháp. Trước mắt, cần diều chỉnh cơ cấu nguồn vốn và thời gian thực hiện dự án cho phù hợp.
Khẩn trương điều chỉnh, bổ sung các dự án mỏ khoáng sản khai thác đất đắp phục vụ dự án vào quy hoạch sử dụng đất đến năm 2030 để đảm bảo điều kiện thực hiện các thủ tục tiếp theo; đẩy nhanh tiến độ thực hiện các quy trình, thủ tục, cấp phép khai thác khoáng sản đất đắp đập đối với 02 mỏ Nỗng Trọc và Hố Thác; phê duyệt phương án bồi thường, giải phóng mặt bằng phần còn lại để đẩy nhanh tiến độ thực hiện công tác bồi thường, giải phóng mặt bằng, kịp thời bàn giao mặt bằng cho Chủ đầu tư, nhà thầu triển khai thi công các hạng mục công trình của Dự án theo kế hoạch. Đồng thời, tăng cường công tác tuyên truyền tạo sự đồng thuận, nhất trí cao của Nhân dân trong bồi thường, giải phóng mặt bằng, khai thác đất phục vụ Dự án.
Ban Kinh tế - Ngân sách khảo sát tại Hồ chứa nước Lộc Đại
Đồng thời, tăng cường kiểm tra, giám sát việc đầu tư Dự án và kịp thời báo cáo cơ quan có thẩm quyền giải quyết các tồn tại, vướng mắc trong quá trình thực hiện Dự án. Trong đó, thường xuyên kiểm tra, rà soát năng lực của đơn vị thi công, trường hợp các đơn vị không đảm bảo năng lực, báo cáo, đề xuất xử lý theo quy định.
Tác giả:
Thanh Thủy
BÀI LIÊN QUAN:
Thường trực HĐND tỉnh làm việc với huyện Bắc Trà My ( Ngày đăng: 14:10 | 22/11 )Sáng ngày 22/11, các Phó chủ tịch HĐND tỉnh Trần Xuân Vinh, Nguyễn Công Thanh chủ trì buổi làm việc của Thường trực HĐND tỉnh với UBND huyện Bắc Trà My về tình hình kinh tế - xã hội, quốc phòng, an ninh năm 2024. Tham dự làm việc có lãnh đạo các Ban HĐND tỉnh, đại diện lãnh đạo, các phòng, ban liên quan thuộc UBND huyện Bắc Trà My
Huyện Hiệp Đức đạt và vượt 23/36 chỉ tiêu phát triển kinh tế - xã hội năm 2024 ( Ngày đăng: 16:13 | 20/11 )Sáng ngày 20/11, Thường trực HĐND tỉnh có buổi làm việc với UBND huyện Hiệp Đức về tình hình thực hiện kế hoạch phát triển kinh tế - xã hội, đảm bảo quốc phòng - an ninh năm 2024; đồng thời, tạo cơ sở cho các ban của HĐND tỉnh có thông tin thẩm tra, chuẩn bị nội dung trình kỳ họp thường lệ cuối năm 2024 của HĐND tỉnh
Khảo sát việc tổ chức nấu ăn bán trú và làm việc với huyện Phước Sơn ( Ngày đăng: 7:48 | 07/11 )Ngày 06/11, Thường trực HĐND tỉnh khảo sát, làm việc với huyện Phước Sơn, đồng chí Nguyễn Công Thanh - Tỉnh ủy viên, Phó Chủ tịch HĐND tỉnh chủ trì, tham dự có Ban Dân tộc HĐND tỉnh, đại diện lãnh đạo các Ban của HĐND tỉnh. Về phía địa phương có Bí thư Huyện ủy, Chủ tịch HĐND huyện Đoàn Văn Thông và Chủ tịch UBND huyện Lê Quang Trung tham dự làm việc
Hoạt động của Trung tâm Y tế huyện Thăng Bình còn nhiều khó khăn ( Ngày đăng: 11:04 | 01/11 )Sáng ngày 01.11.2024, Ban Văn hóa – Xã hội HĐND tỉnh do đồng chí Trần Thị Bích Thu, Trưởng ban Văn hóa – Xã hội HĐND tỉnh làm Trưởng đoàn đã tổ chức làm việc với Trung tâm Y tế huyện Thăng Bình về thực trạng hoạt động của đơn vị, những hạn chế, khó khăn, vướng mắc, nguyên nhân và kiến nghị giải pháp để tháo gỡ trong thời gian đến
